しのはら公園整備状況について(令和7年10月から令和7年11月)

現在、整備を行っている、しのはら公園整備工事の進捗状況を下記のとおりお知らせいたします。

【全体整備状況】

令和7年10月31日撮影

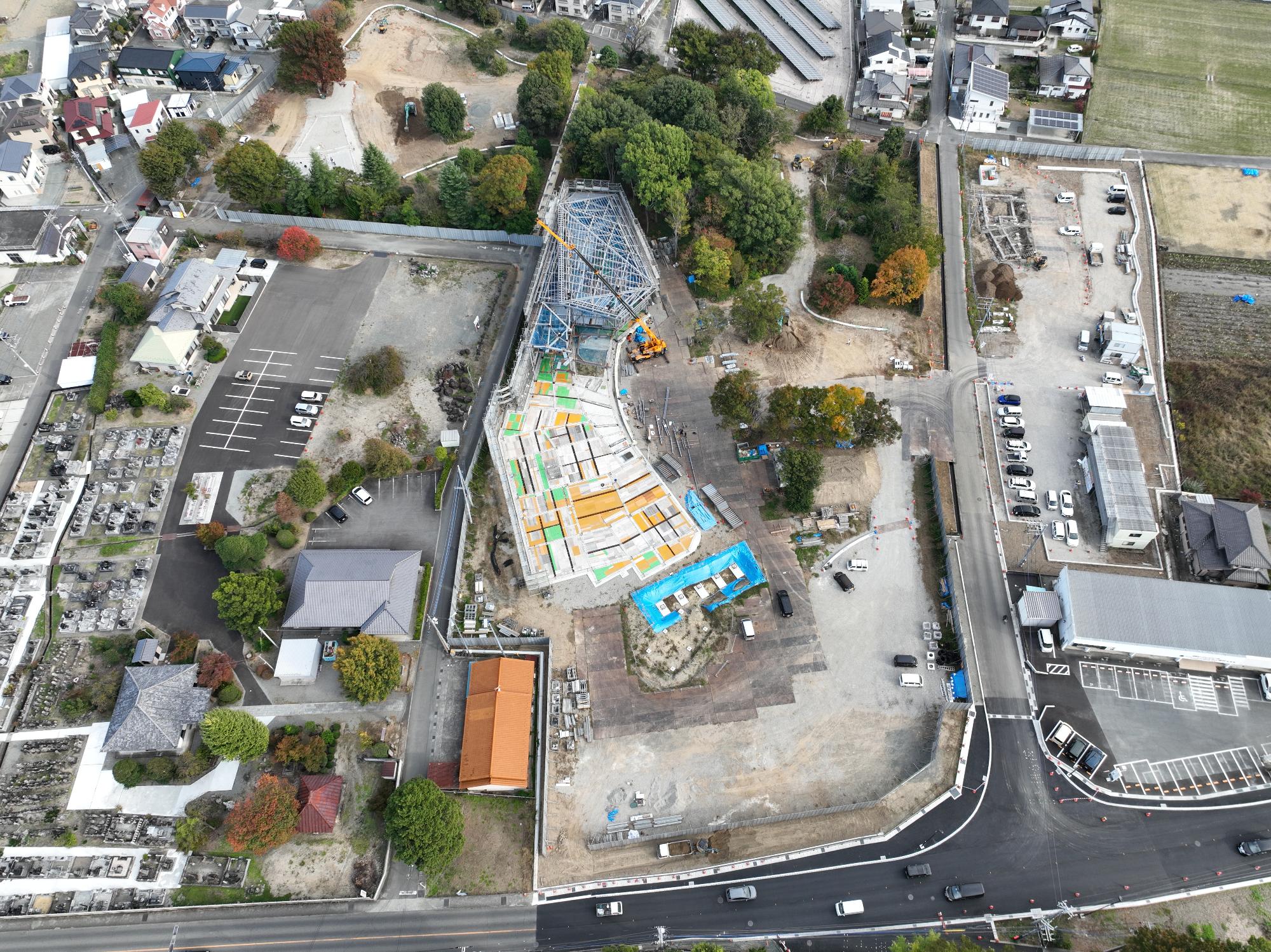

全体整備

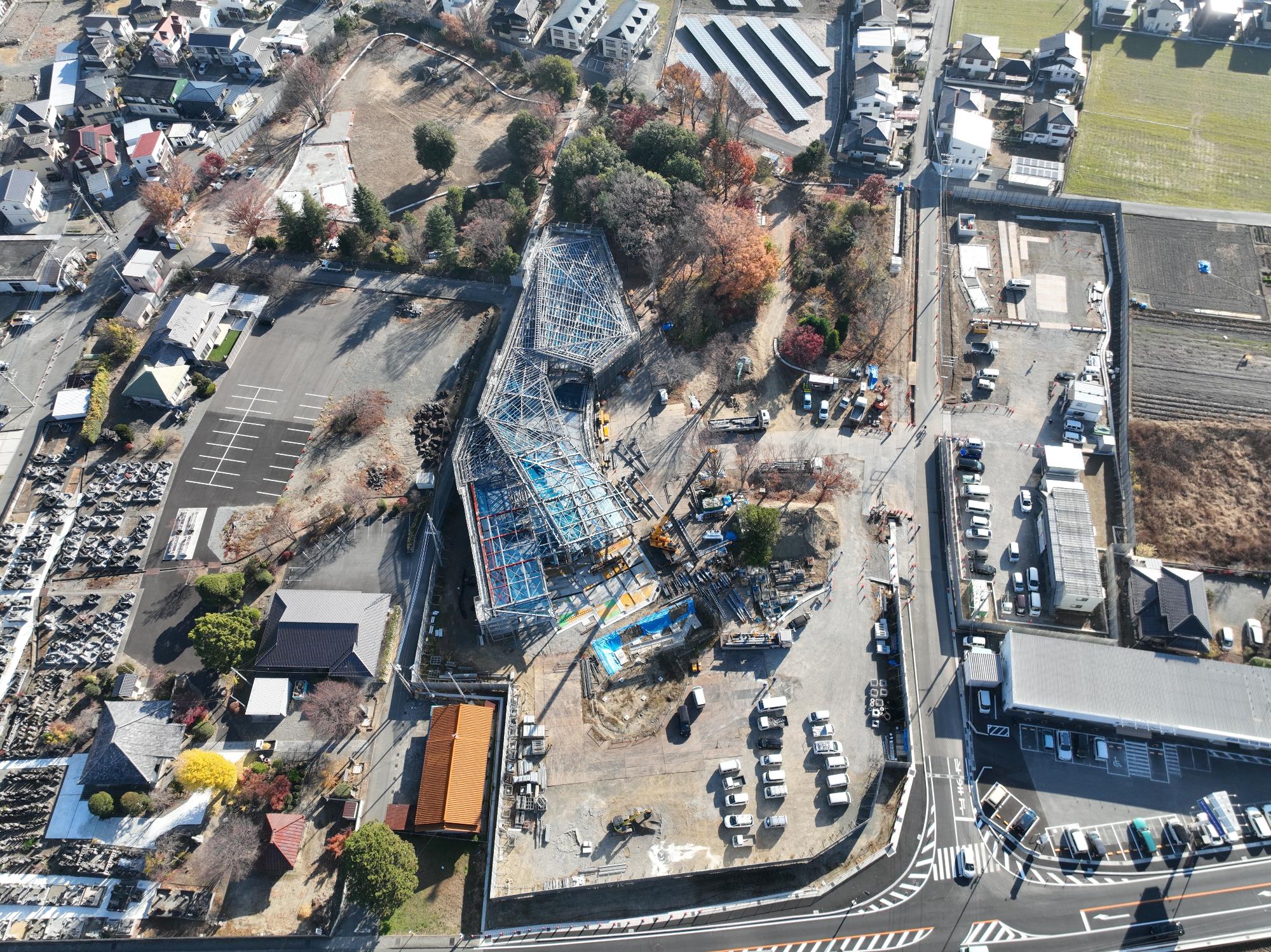

令和7年11月28日撮影

32

【篠原地区公園子ども体験学習施設及び多目的棟・南トイレ棟建設工事】

〇子ども体験学習施設棟

令和7年10月17日撮影(鉄骨組立て状況)

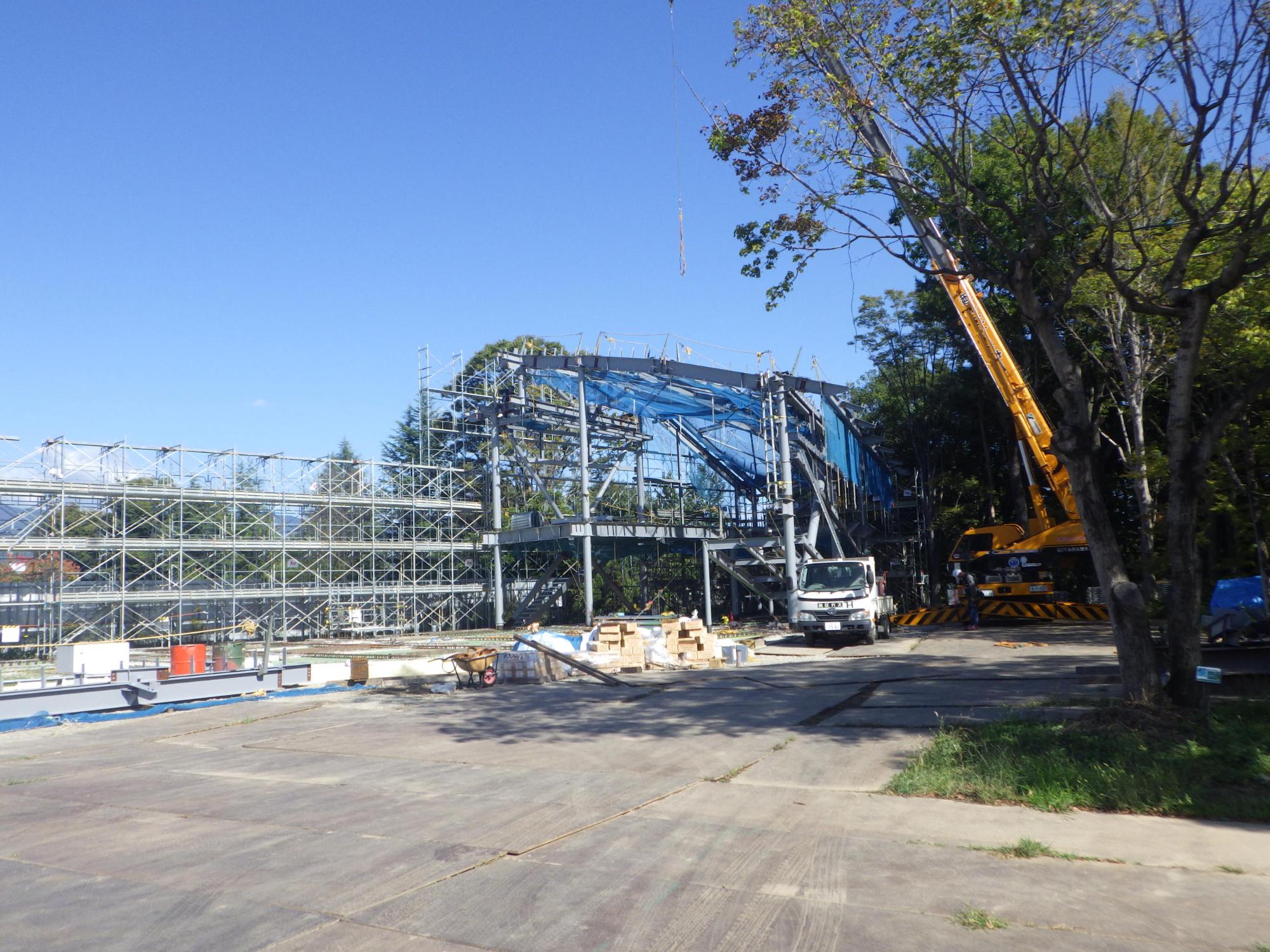

32

令和7年11月20日撮影(鉄骨組立て状況)

1

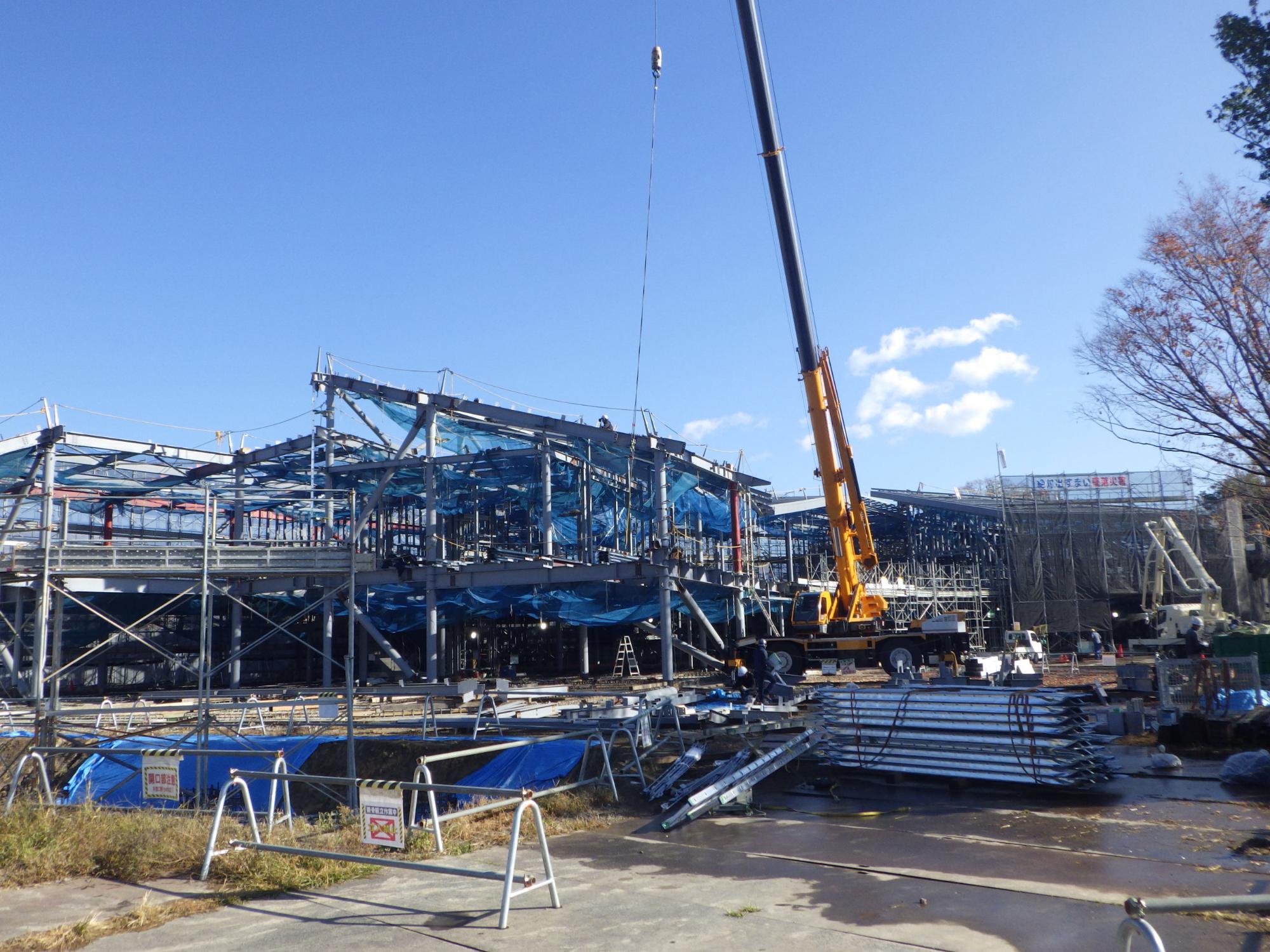

令和7年11月28日撮影(鉄骨組立て状況)

2

〇多目的棟

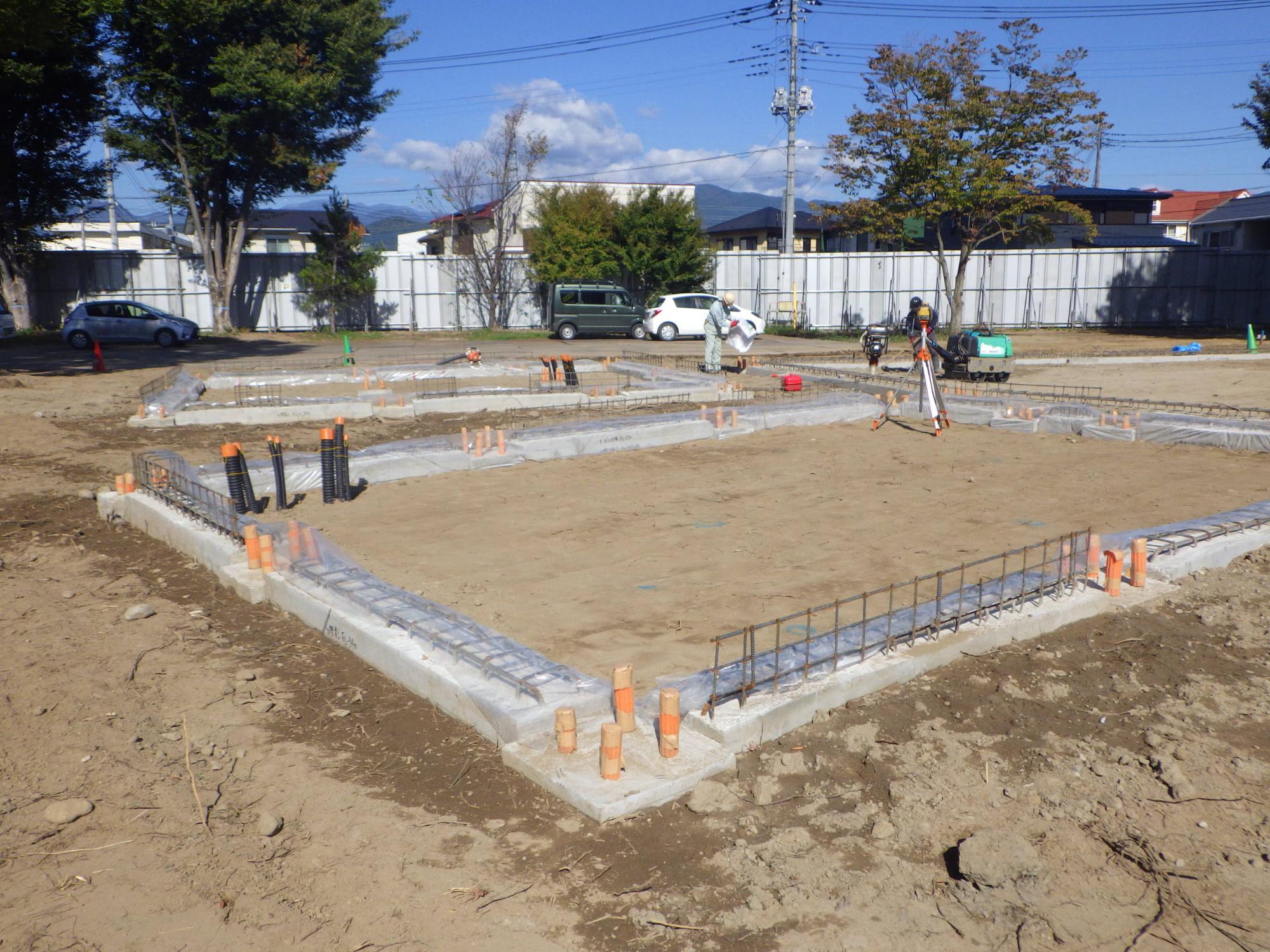

令和7年10月17日撮影(建物基礎状況)

3

令和7年11月20日撮影(建物基礎状況)

4

〇南トイレ棟

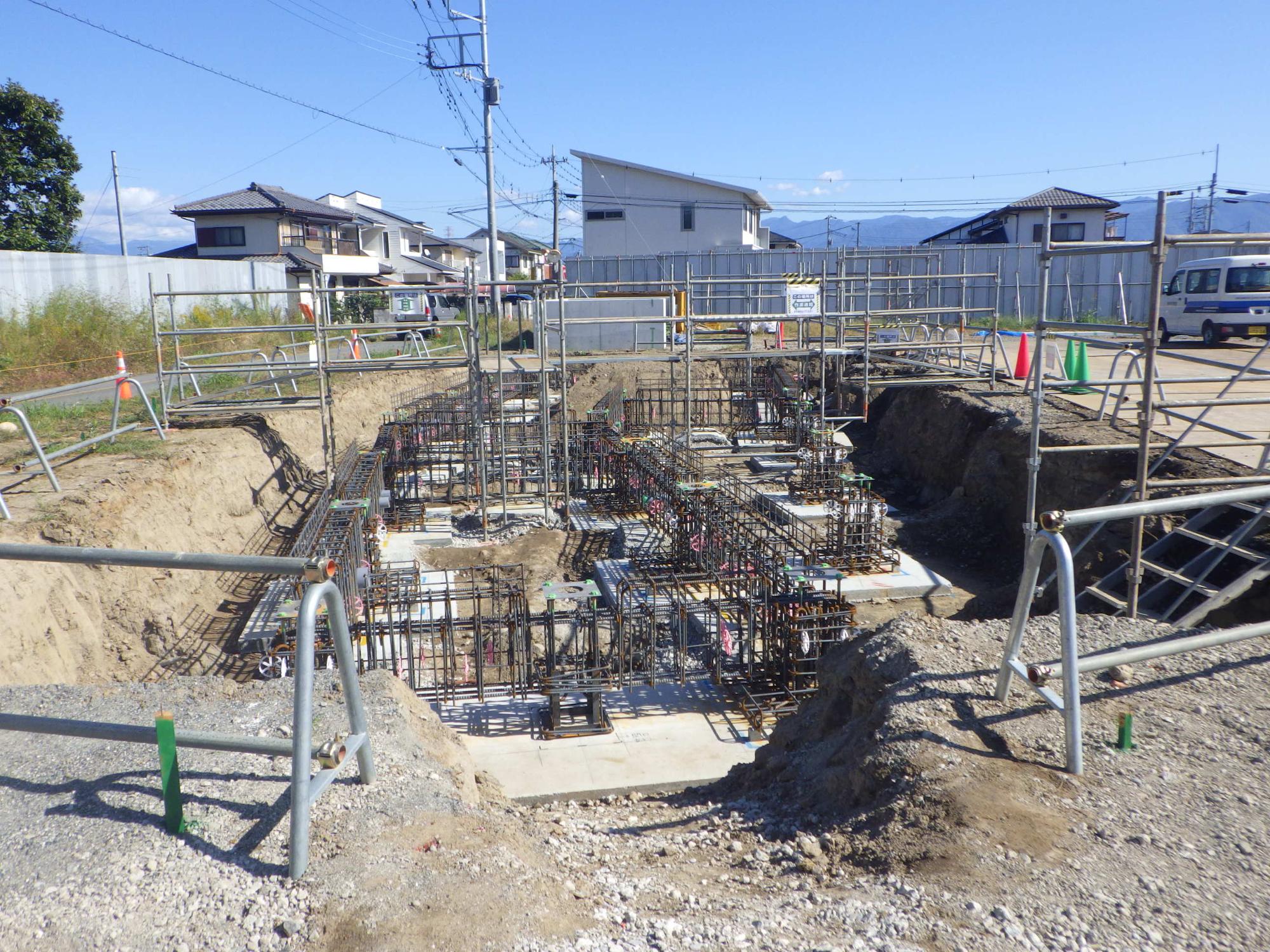

令和7年10月17日撮影(建物基礎状況)

5

令和7年11月20日撮影(建物基礎状況)

6

【篠原公園整備工事(2工区)】

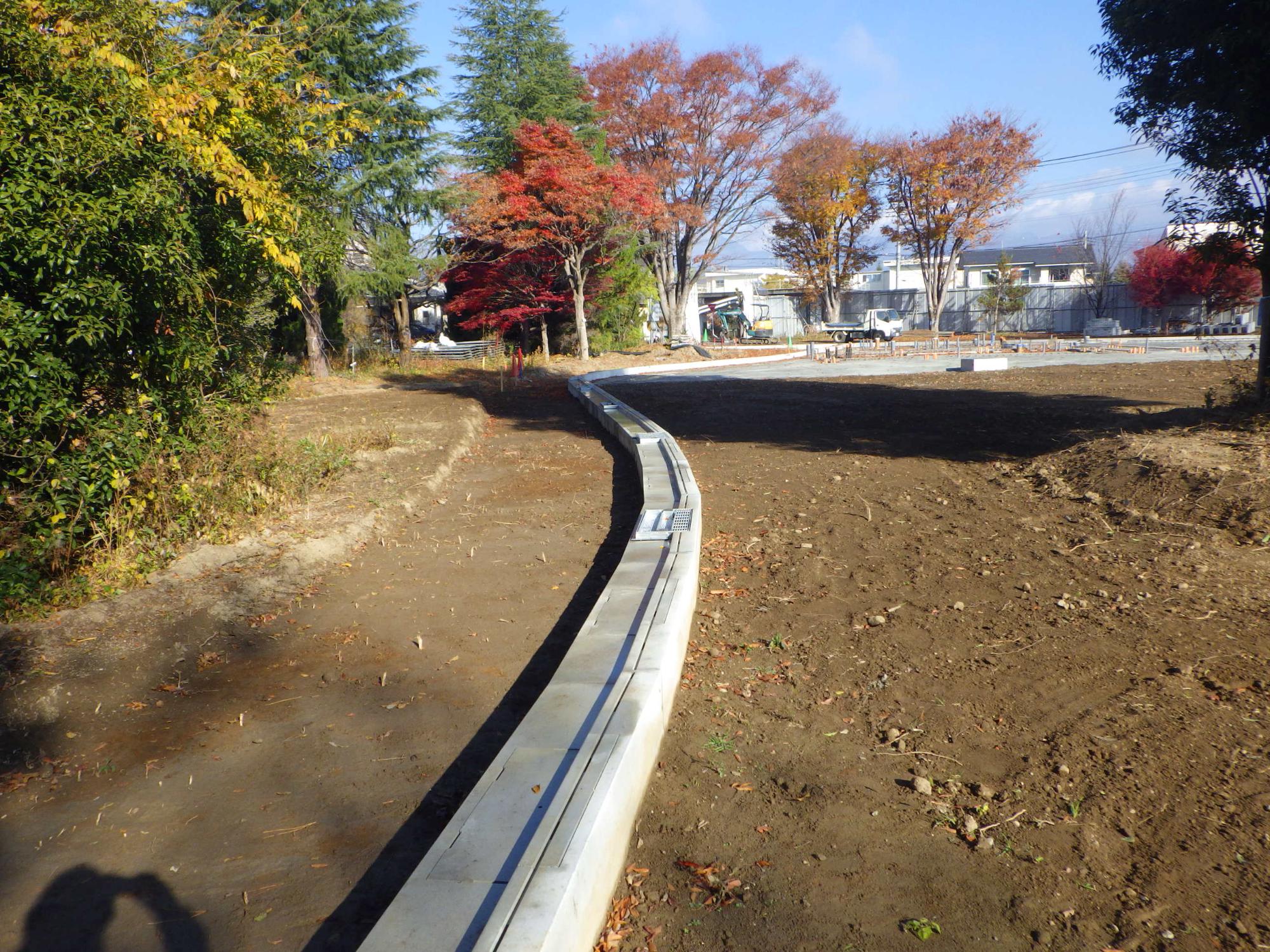

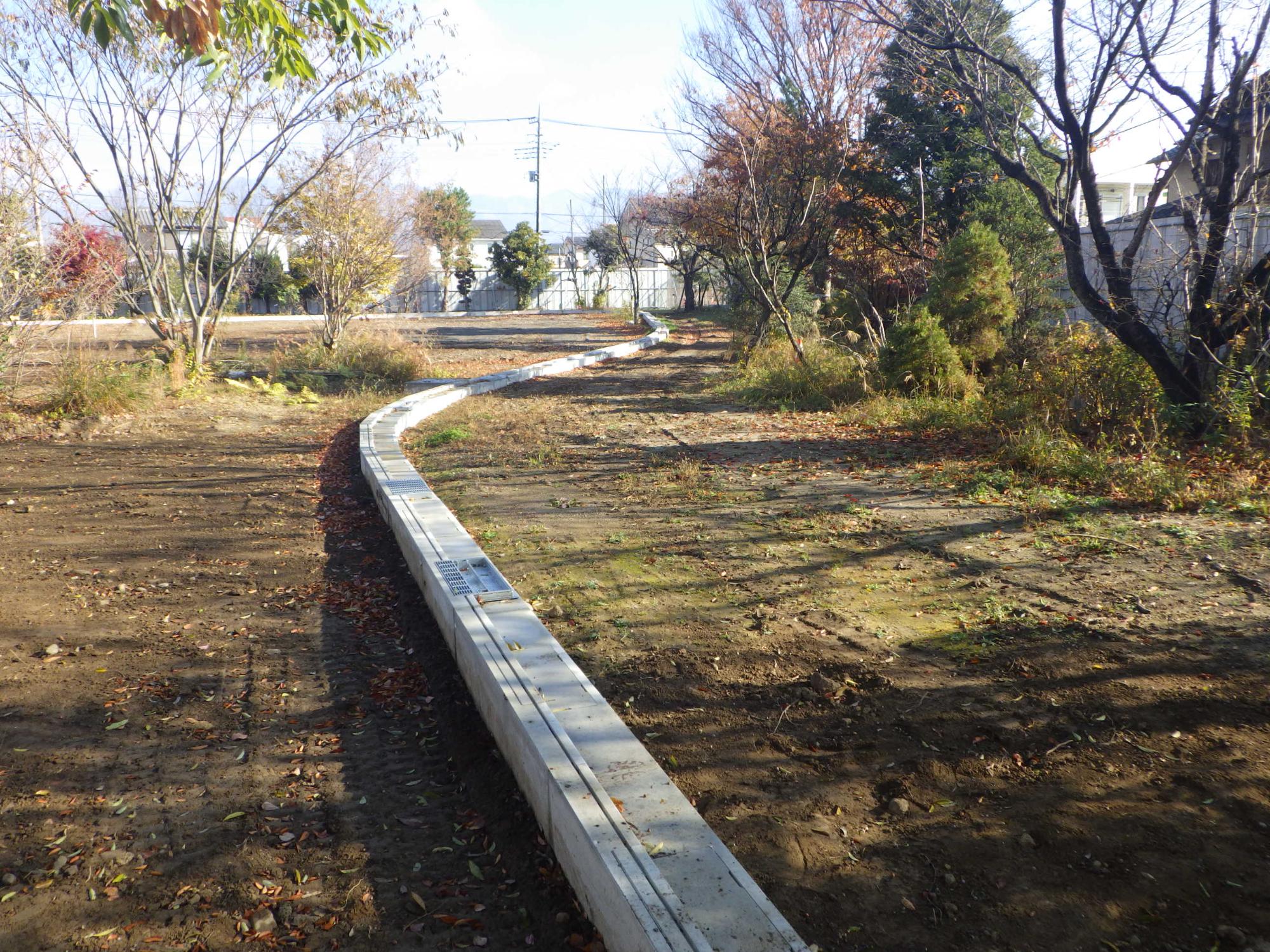

令和7年11月28日撮影(北区画園路整備状況)

7
8

【緑化センター八幡前線道路改良工事(2工区)】

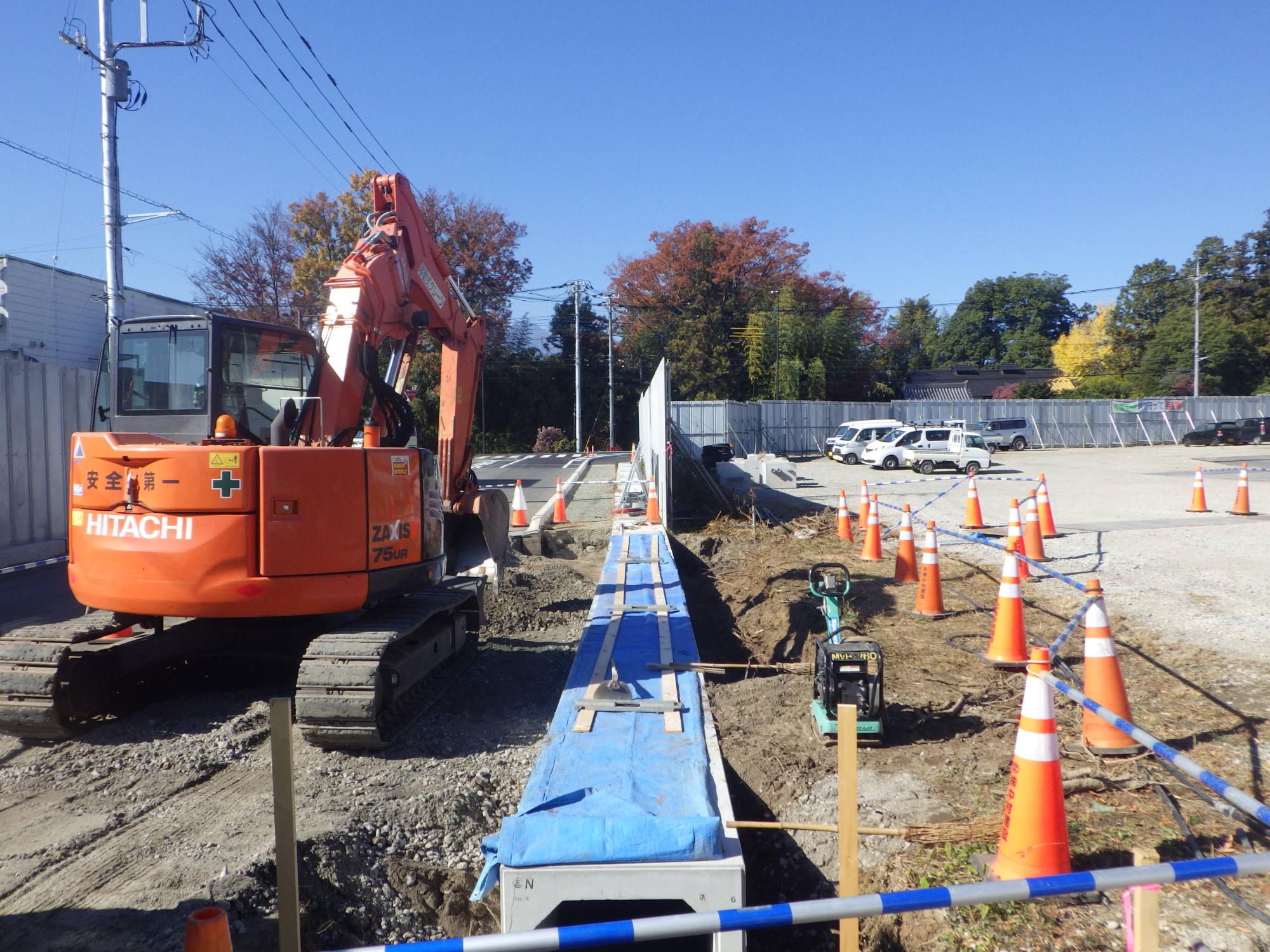

令和7年11月21日撮影(構造物取壊し(水路)及び水路設置)

9
