(令和8年6月1日更新)(仮称)玉幡公園総合屋内プール複合型運動施設の整備概要及び整備スケジュールについて

更新日:2026年6月1日更新 印刷ページ表示

 Kai・遊・パーク(玉幡公園総合屋内プール)利用者の皆さまには、施設の休館によりご不便、ご迷惑をお掛けし、誠に申し訳ございません。
 当施設は、既存屋内プールの改修と釜無川レクリエーションセンターの温浴機能を集約・複合化した複合型運動施設に再整備するとして、現在、実施設計を行っていますが、現時点での実施設計の整備概要及び整備スケジュールについてお知らせします。

複合型運動施設の整備概要

 現在行っている実施設計の整備概要については、次のとおりです。

【屋内プール】
施設名 整 備 概 要
建築設備 屋根 ・屋根材(ステンレス製)は問題ないため、既存のままとする。
外壁

・外壁(ガラス)の汚れがひどい箇所は取り替える。
・ガラス繋ぎ目シール材の劣化した箇所は取り替える。
・外壁(タイル部)のクラックは補修する。

木柱・木材 ・構造体の木柱は強度に問題ないため、表面洗浄及び防腐処理を行う。
・構造体以外の木部の一部(カビや劣化がある箇所)は交換し防腐処理を行う。
・天井(柱以外)は表面洗浄し、新たな断熱材及び天井木材を設置する。
コンクリート部 ・基礎及びコンクリート構造物のコンクリート強度試験を行い、強度に問題ないことを確認した。
・基礎コンクリートは、表面クラックや化粧モルタル剥がれ箇所を補修し、基礎表面に保護材を設置する。
プール ・25mプール、歩行用プール、子ども用プールのタイル目地を補修する。
リラクゼーションプール ・休憩室へ再整備する。既存の形状を生かした小上がりにする。
機械設備 温水機器 ・ヒートポンプやボイラー等機械設備は耐用年数を超過しているため、施設規模に適した設備に更新する。
・配管類は劣化が多数確認できたため、取り替える。
空調機器 ・施設規模に適した空調設備に更新する。
・天井にダクトを設置し吹出口を上部にする。(既存の吹出口は床下)
・事務室や休憩室には個別の空調機器を設置する。
換気設備 ・プールエリアの換気を充実させるため、大型換気扇や換気窓を設置する。
・シャワー室等の換気扇は、施設規模に適した機器に更新する。
衛生設備 ・トイレ器具は劣化しているため更新する。
・シャワーブースを4→6ブース(男女共)に増設する。
電気設備 照明 ・照明をLEDに取り替える。
・配線等は劣化しているため取り替える。
変電設備 ・増築等設備に併せて更新する。
【温浴施設】
施設名 整 備 概 要
構造 ・鉄筋コンクリート造1階建
・延床面積は433平方メートル程度
内部 ・浴室は高温風呂、低温風呂、露天風呂、サウナ、水風呂、掛け湯、洗い場、脱衣所、ロビーを整備する。
機械設備 ・温水はヒートポンプにより加温する。
・ろ過機及びポンプ類は1階機械室、ヒートポンプや貯湯タンクは屋上に設置する。
【駐車場】
施設名 整 備 概 要
南側駐車場 ・南側駐車場の駐車台数を既存の31台から60台に増設する。
・再整備に伴い時計塔は撤去する。

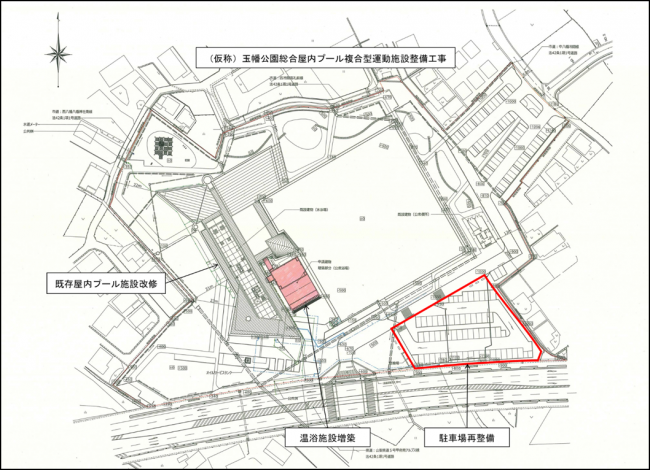

【玉幡公園平面図(案】

玉幡公園平面図(案)

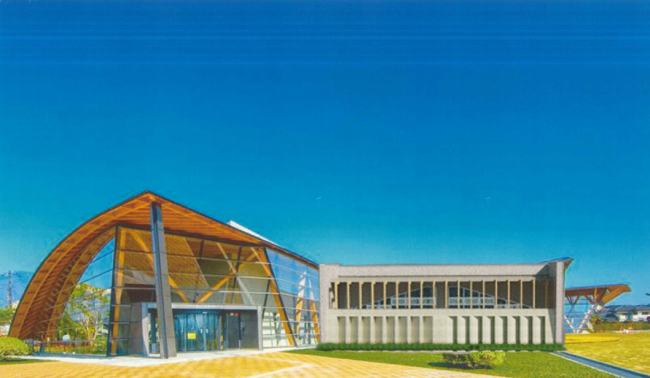

【イメージ図(施設正面)】

イメージ図(施設正面)

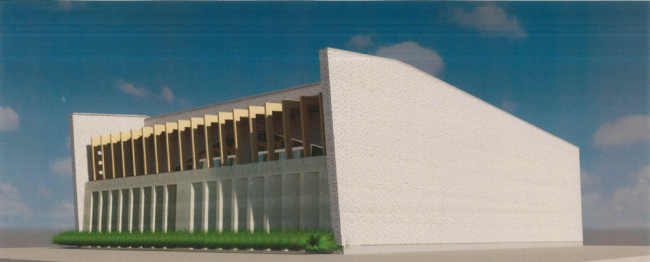

【イメージ図(温浴施設)】

イメージ図(温浴施設)

整備スケジュールの見直し

 当初の整備スケジュールでは、令和8年度以降に整備工事を行い、屋内プールを先行して令和9年9月の営業再開、温浴施設は令和10年3月の供用開始を目指すこととしていました。
 しかし、昨今の社会情勢から、資材等納品までの期間が長期化する可能性が高いため、先行させ工事の完成を予定していた屋内プールについても、温浴施設と同じ令和9年12月までの工期が必要になりました。
 このため、次のとおり整備スケジュールを見直します。

【見直し後の整備スケジュール】

 屋内プールと温浴施設を同時に供用開始することとします。工事完成を令和9年12月、開館準備を2か月間設け、令和10年3月の供用開始を目指します。

 整備スケジュール
